六车并网保供电!国网望城区供电公司高效完成配电间升级改造​

2025-09-18 15:31
字体:【

​湖南日报·新湖南客户端记者 王晗 通讯员 陈双 黄晓峰

9月17日17时,随着最后一台发电车缓缓撤离,国网望城区供电公司顺利完成中粮物管楼公变配电间升级改造工程。此次改造创新采用“中压+低压”六车并网发电保供模式,成功将1600余户居民的用电影响降至最低,用专业与担当守护了万家灯火。​

中粮物管楼公变配电间自2010年投运以来,已连续运行十余年。因设备陈旧老化、运行环境恶劣,故障频发成为困扰居民可靠用电的“老大难”问题。为彻底解决这一民生痛点,国网望城区供电公司高度重视,迅速启动专项攻坚行动。供指中心、配网部与大泽湖供电服务站组建联合工作组,多次深入现场勘查调研,反复研讨优化方案,最终敲定周密的改造计划。作业前一日,公司还专门召开班前会,对人员分工、安全管控、客户服务等关键环节进行再部署、再强调,筑牢安全作业防线。​

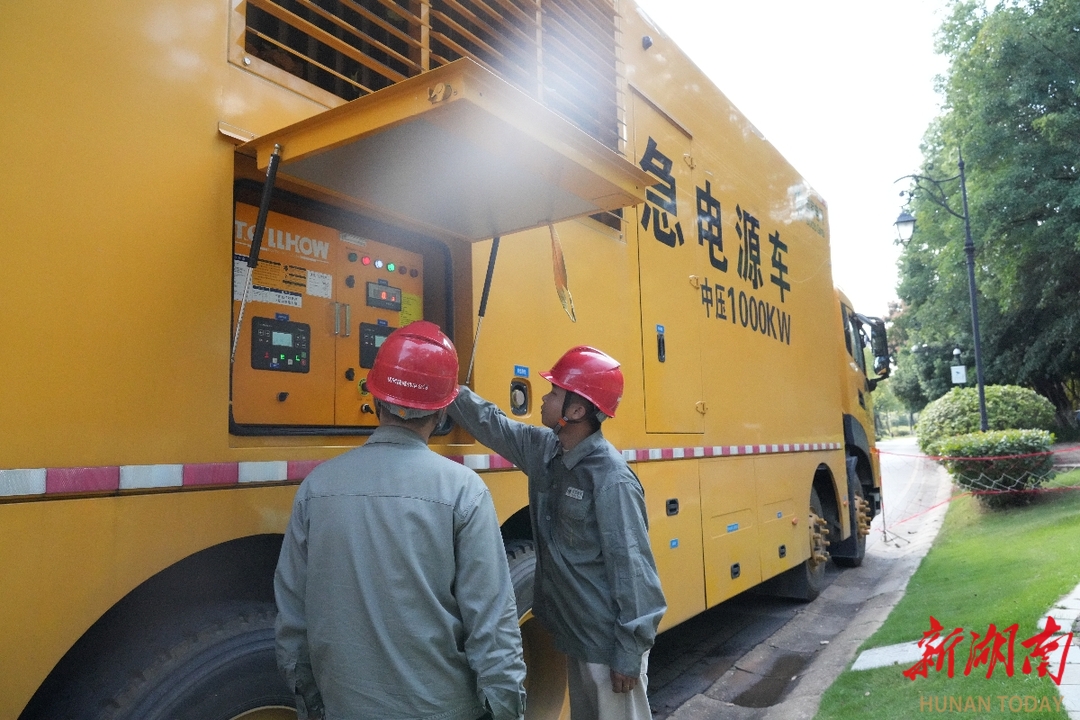

“此次改造若按传统检修方式进行,将导致18台配电变压器无法正常供电,影响1600余户居民9小时。”现场工作负责人周小瑜介绍。为最大限度降低对居民生活的影响,公司果断投入“硬核”保电设备——1台2000千瓦中压发电车、1台1000千瓦中压发电车及4台500千瓦低压发电车,提前完成与小区环网柜及箱变的并网接入,实现负荷平稳转移至发电车,确保改造期间居民用电“不断档”。​

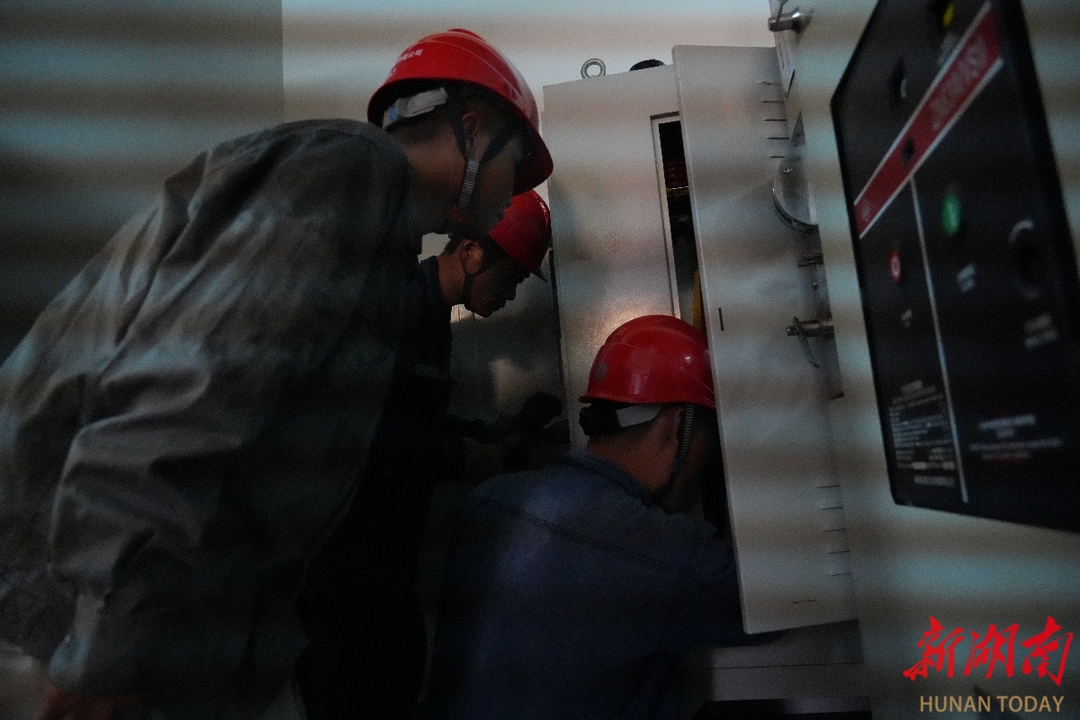

改造当天,配电间内温度逼近40℃,10余平方米的作业空间闷热局促。面对恶劣环境,作业人员毫无怨言,紧密协作推进各项工序:旧屏柜拆除、新电缆敷设、过渡分支箱安装、耐压试验……汗水反复浸透工装,他们却始终保持高效节奏。经过连续9小时的奋战,所有设备一次送电成功,发电车有序退出运行,改造工程圆满落幕。​

据悉,国网望城区供电公司已完成全区130余个公配间的隐患排查,精准锁定24个问题公配间,目前已成功解决16个。下一步,该公司将持续推进公配间升级改造计划,不断提升电网设备健康水平与供电可靠性,以更优质的电力服务增强居民用电获得感与幸福感。
